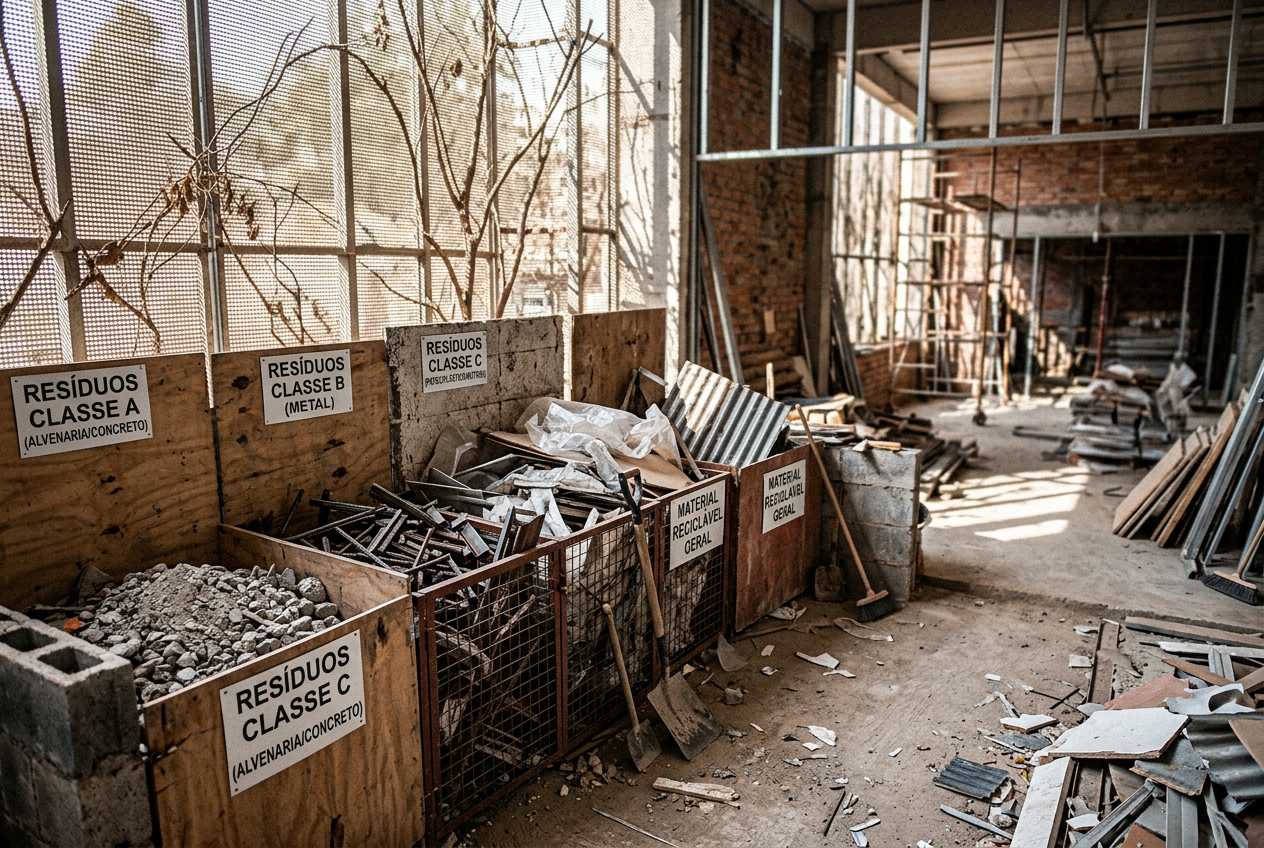

O que o arquiteto precisa conferir antes dos cinco passos
O primeiro passo é converter o PGRCC em uma matriz operacional por fase, ambiente ou serviço. Para cada fluxo, devem constar origem, classificação legal, quantidade estimada, forma de acondicionamento, transportador, destino previsto e evidência exigida. RCC (resíduos da construção civil) produzidos na demolição, na execução de vedações e na instalação de acabamentos apresentam rotas distintas e não devem aparecer como um volume indiferenciado. Em uma reforma, por exemplo, placas removidas, componentes metálicos e resíduos minerais precisam ser previstos separadamente quando seguirem tratamentos diferentes. O erro comum é estimar apenas o volume total, impedindo comparar geração prevista, saída registrada e recebimento confirmado.

A classificação legal deve seguir a CONAMA nº 307 (resolução federal que estabelece diretrizes e classes para a gestão dos resíduos da construção civil), sem substituir os critérios próprios do crédito. O plano precisa separar materiais elegíveis ao cálculo, resíduos sujeitos a tratamento específico e itens excluídos pela regra vigente. Solo de escavação, resíduos perigosos ou materiais retirados para reutilização não devem ser incluídos automaticamente: o enquadramento depende do sistema de avaliação aplicável e da rota comprovada. Em uma terraplenagem, registrar o solo junto aos resíduos de execução sem confirmar sua elegibilidade pode ampliar artificialmente o denominador e comprometer a consistência do resultado.
O método de cálculo aceito pelo crédito deve ser escolhido antes das primeiras remoções e mantido durante todo o projeto. A equipe deve estabelecer uma base de medição coerente, solicitar documentos compatíveis com essa base e impedir a mistura de registros incomparáveis. Se o controle for por massa, por exemplo, recibos apresentados somente em volume não podem ser somados diretamente sem uma conversão tecnicamente sustentada e aceita. Trocar o método quando o desempenho parece desfavorável é um erro de governança; além de distorcer a série histórica, cria divergências entre manifestos, controles internos e declarações dos destinos.
A matriz também deve indicar metas, responsáveis, frequência de conferência, limites de contaminação adotados, ações corretivas e documentos obrigatórios de cada fornecedor. Para uma caçamba destinada a resíduos minerais, o plano pode exigir registro de retirada, identificação da carga, comprovante de recebimento e declaração do tratamento realizado. Se o destino mudar, a aprovação e a atualização cadastral devem ocorrer antes do envio seguinte. Um PGRCC genérico, que menciona reciclagem sem associar cada fluxo a uma instalação verificável, não constitui plano de pontuação: faltará o vínculo auditável entre geração, transporte, recebimento e tratamento.
Passo 1 — Transformar o PGRCC em plano de pontuação
O PGRCC (documento que prevê geração, separação, acondicionamento, transporte e destinação dos resíduos da obra) precisa começar por um inventário preliminar vinculado ao cronograma executivo. Para cada fase, identifique os RCC (resíduos da construção civil) esperados, o serviço gerador, a classe legal, a quantidade estimada e a rota prevista. Em uma demolição interna, por exemplo, placas, perfis, revestimentos e instalações removidas devem aparecer como fluxos distintos quando tiverem destinos diferentes. A classificação deve seguir a CONAMA nº 307 (resolução federal que estabelece diretrizes e classes para a gestão dos resíduos da construção civil), sem presumir que toda rota legal seja automaticamente aceita pela certificação LEED.

Antes do início dos serviços, a equipe deve registrar qual base de medição será empregada no cálculo do crédito e verificar sua compatibilidade com a versão da certificação LEED aplicável. Massa e volume não devem ser alternados conforme a conveniência de cada carga, pois bases diferentes impedem a consolidação segura dos resultados. Se a medição adotada for massa, por exemplo, caçambas registradas apenas em volume exigirão conversão tecnicamente justificada, com critério uniforme e evidência da origem do fator utilizado. O erro frequente é aceitar comprovantes heterogêneos durante a obra e tentar compatibilizar unidades somente no fechamento, criando estimativas frágeis e inconsistências para a auditoria.
A matriz operacional deve estabelecer metas por fluxo, responsável pela coleta do dado, frequência de atualização, limite de tolerância para desvios e procedimento corretivo. O arquiteto pode atribuir ao encarregado de determinada frente o registro da geração, à equipe ambiental a conferência dos comprovantes e à coordenação da obra a aprovação de mudanças de destino. Para um fluxo de madeira, por exemplo, o plano pode exigir comprovante de pesagem, identificação do transportador, declaração de recebimento e descrição do tratamento. Quando o fornecedor não entrega a evidência prevista, a carga deve permanecer pendente no controle, sem ser contabilizada como desvio até que sua rastreabilidade seja restabelecida.
O inventário também deve separar resíduos elegíveis para reúso, reciclagem ou recuperação daqueles submetidos a tratamento específico e dos itens excluídos pelo sistema de avaliação adotado. Solo de escavação, materiais de terraplenagem, resíduos perigosos e rejeitos de atividades não construtivas não devem ser somados automaticamente ao total do crédito; a equipe precisa confirmar as regras da versão aplicável e manter esses registros em campos próprios. Em uma obra com escavação e reforma simultâneas, misturar solo com alvenaria pode distorcer o denominador e ainda inviabilizar a reciclagem do agregado. Um PGRCC genérico falha quando indica apenas “destinação licenciada”, sem associar cada fluxo a destino verificável e documento comprobatório.
Passo 2 — Organizar separação, sinalização e controle de contaminação
A cadeia de custódia (sequência documentada que acompanha o resíduo desde a obra até o tratamento ou destino final) começa na qualificação dos prestadores. Antes da contratação, devem ser verificadas licenças vigentes, autorizações de transporte, endereço operacional e atividades permitidas para cada agente. A análise inclui transportador, ATT (área de transbordo e triagem destinada ao recebimento, separação e encaminhamento de resíduos), reciclador e receptor final. Em uma obra que envia concreto para beneficiamento, não basta o transportador estar regular: a unidade receptora precisa estar autorizada e tecnicamente equipada para receber e processar esse fluxo.

A compatibilidade deve ser conferida material por material, porque uma licença ambiental genérica não demonstra aptidão para todos os resíduos. O arquiteto ou gestor pode solicitar a relação de materiais aceitos, restrições de contaminação, processos aplicados e destinos posteriores. Por exemplo, uma unidade autorizada a receber resíduos minerais pode recusar cargas com gesso, madeira ou embalagens misturadas. O erro comum é selecionar o fornecedor apenas pela proximidade ou pelo preço da retirada. Se a carga for desviada para destino incompatível, a documentação deixa de sustentar o reaproveitamento declarado e pode revelar uma destinação irregular.
A logística reversa (retorno organizado de materiais após o uso para reaproveitamento, reciclagem ou outra destinação prevista) só deve integrar a estratégia de pontuação quando houver rastreabilidade da retirada e comprovação do resultado. Uma coleta de embalagens pelo fornecedor, por exemplo, precisa identificar obra, material, quantidade, data, responsável pelo transporte e unidade que recebeu ou reaproveitou o conteúdo. Declarações comerciais vagas, recibos sem destino e mensagens informais não demonstram a cadeia completa. O contrato deve prever antecipadamente quais comprovantes serão emitidos, em que formato e por quanto tempo os registros permanecerão disponíveis para conferência.
Quando o material passa por triagem externa, a metodologia de cálculo da unidade deve ser solicitada antes do primeiro envio. O documento precisa explicar como são determinados materiais recuperados, rejeitos, perdas de processo e eventuais transferências para terceiros, além de informar o período ao qual cada taxa se aplica. Em uma ATT que recebe cargas mistas de várias obras, uma taxa média só é útil se houver método verificável e correspondência com as datas das cargas. Aceitar um percentual promocional sem memória metodológica pode superestimar o desvio e gerar inconsistência entre recibos, relatórios mensais e a documentação da certificação LEED.
A qualificação contratual deve terminar com uma verificação cruzada dos documentos. Razão social, endereço, atividade autorizada, validade das licenças e identificação dos veículos precisam ser coerentes entre si e com o percurso declarado. Quando um reciclador encaminha rejeitos a outro receptor, esse elo também deve ser conhecido e documentado. Um comprovante de coleta demonstra apenas que o resíduo saiu do canteiro; não prova reciclagem, reúso ou destinação final. O erro mais frequente é descobrir essa lacuna depois das retiradas, quando o prestador não consegue reconstruir registros individualizados e a equipe perde evidências necessárias à auditoria.

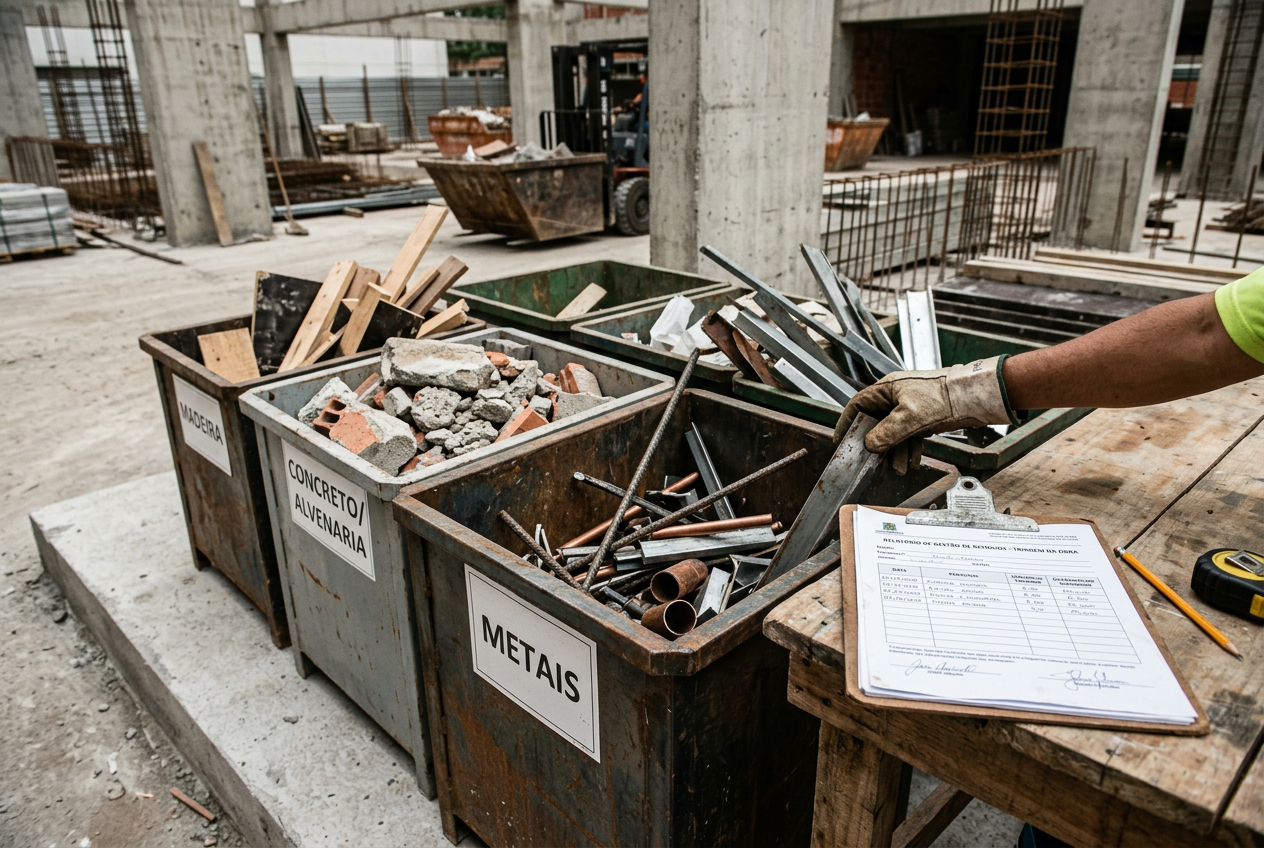

Passo 3 — Validar transportadores e destinos antes da contratação
A cadeia de custódia (sequência documentada que acompanha o resíduo desde a obra até o tratamento ou destino final) deve ser verificada por agente e por etapa. Solicite ao transportador licenças, autorizações aplicáveis, cadastro dos veículos e indicação formal dos destinos utilizados. Para a ATT (área de transbordo e triagem destinada ao recebimento, separação e encaminhamento de resíduos), reciclador ou receptor final, confira validade documental, endereço da instalação, atividades autorizadas e eventuais restrições. Em uma obra que gera madeira, gesso e alvenaria, a habilitação para receber apenas resíduos minerais não sustenta o encaminhamento dos demais fluxos.

A compatibilidade deve considerar a natureza do material e a capacidade técnica da unidade, não apenas a existência de licença. O escopo autorizado precisa abranger recebimento, armazenamento, triagem, processamento ou disposição, conforme a função declarada no contrato. Antes de enviar resíduos de demolição misturados, por exemplo, confirme se a instalação consegue separá-los e indique qual parcela seguirá para reciclagem e qual será rejeitada. O erro comum é presumir que todo receptor licenciado aceita qualquer resíduo de construção; a incompatibilidade pode gerar recusa da carga, redirecionamento não documentado ou perda da elegibilidade perante a auditoria da certificação LEED.
A logística reversa (retorno organizado de materiais após o uso para reaproveitamento, reciclagem ou outra destinação prevista) somente deve integrar a estratégia de pontuação quando houver registros verificáveis. O acordo precisa identificar material, quantidade retirada, responsável pelo transporte, instalação receptora e rota posterior de aproveitamento. Se embalagens forem recolhidas por um fornecedor, o recibo de retirada isolado não demonstra reciclagem: peça confirmação do destino e evidência de recebimento ou processamento. Também esclareça previamente se o material será reutilizado, reciclado, armazenado ou repassado, pois uma intenção comercial sem desfecho comprovado fragiliza a declaração de desvio de aterro.
Quando houver triagem externa, solicite antes da contratação a metodologia usada para determinar recuperação, rejeitos e perdas. O documento deve explicar como as cargas são pesadas, como materiais contaminantes são descontados, com que periodicidade os índices são atualizados e se o resultado corresponde à carga da obra ou a uma média geral da unidade. Uma declaração comercial genérica de “material reciclado” ou um comprovante de coleta sem receptor final não fecha a cadeia documental. Inclua no contrato a obrigação de fornecer comprovantes de entrada, relatórios de processamento e comunicação sobre mudanças de rota, preservando o direito de rejeitar evidências incompletas.

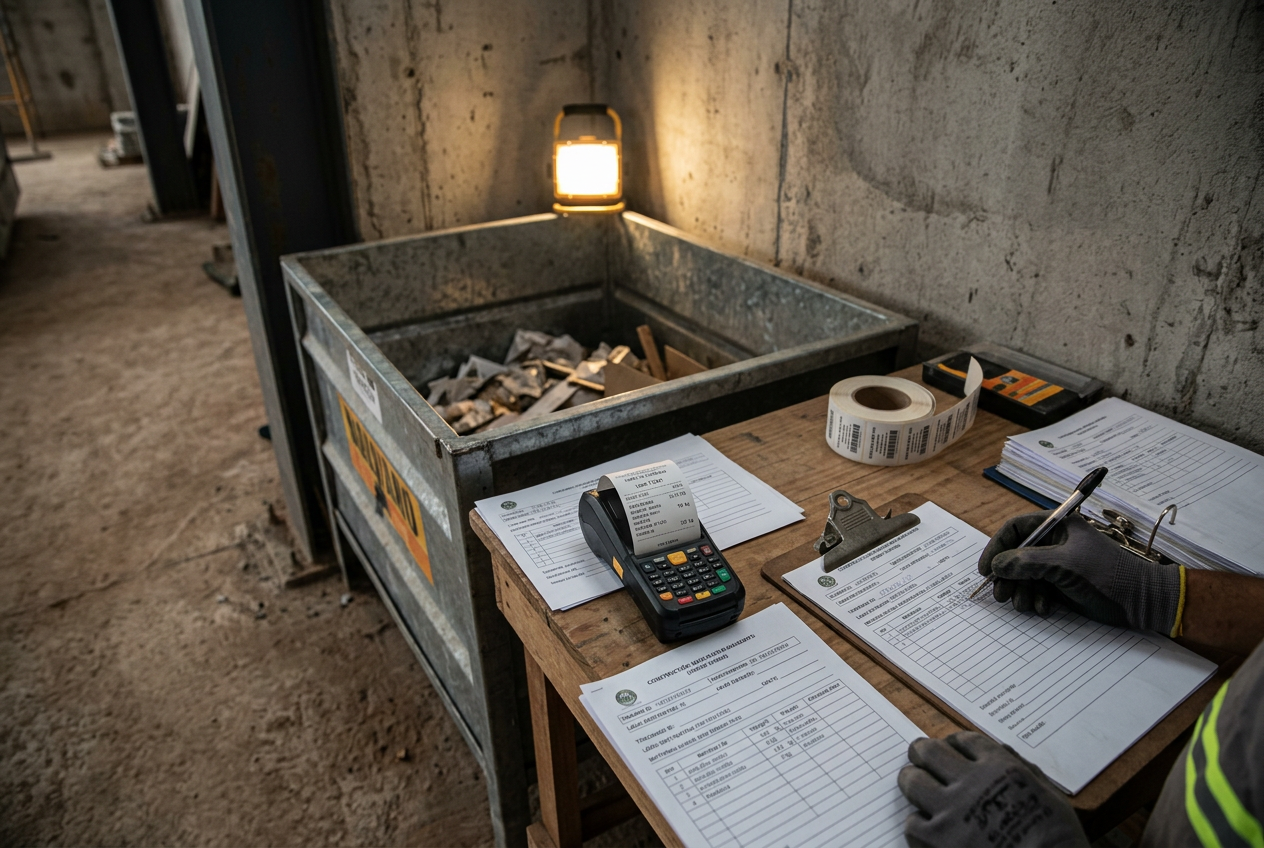

Passo 4 — Montar a trilha documental de cada carga
A trilha de auditoria (conjunto encadeado de registros que permite conferir a origem e o destino de cada informação) deve partir de um cadastro mestre. Cada carga recebe identificação única, data, frente de serviço ou ambiente de origem, material, classe, quantidade, unidade de medida, transportador, receptor e rota de destinação. Em uma retirada de resíduos de alvenaria, por exemplo, o código atribuído no canteiro deve aparecer nos registros de transporte, pesagem e recebimento. O erro comum é consolidar retiradas apenas por mês; isso impede relacionar uma quantidade específica ao destino declarado e fragiliza a comprovação perante a auditoria da certificação LEED.

Para cada identificação, reúna o MTR (Manifesto de Transporte de Resíduos ou documento equivalente usado para registrar a movimentação de uma carga), o tiquete de pesagem (comprovante da massa registrada na entrada ou saída de uma instalação), o recibo do receptor e a declaração de tratamento ou destinação. A conferência deve comparar material, datas, transportador, placas ou identificadores disponíveis, quantidade e unidade. Se a saída estiver registrada em volume e o destino informar massa, a conversão não pode ser presumida: deve haver metodologia justificável e evidência correspondente. Duplicidades, documentos sem vínculo e cargas recebidas sem comprovante precisam ser investigadas antes da consolidação.
Fotografias datadas da caçamba, da segregação e do carregamento, além de contratos e autorizações, funcionam como evidências de apoio, mas não substituem os comprovantes primários de transporte e recebimento. Os arquivos podem ser controlados em planilha ou plataforma genérica, desde que haja responsáveis definidos, anexos vinculados, histórico de versões e cópias de segurança. Por exemplo, uma alteração na quantidade após a pesagem deve preservar o valor anterior, registrar o motivo e identificar quem aprovou a correção. Sobrescrever dados sem histórico é um erro recorrente, pois rompe a rastreabilidade e pode produzir totais incompatíveis com os documentos originais.

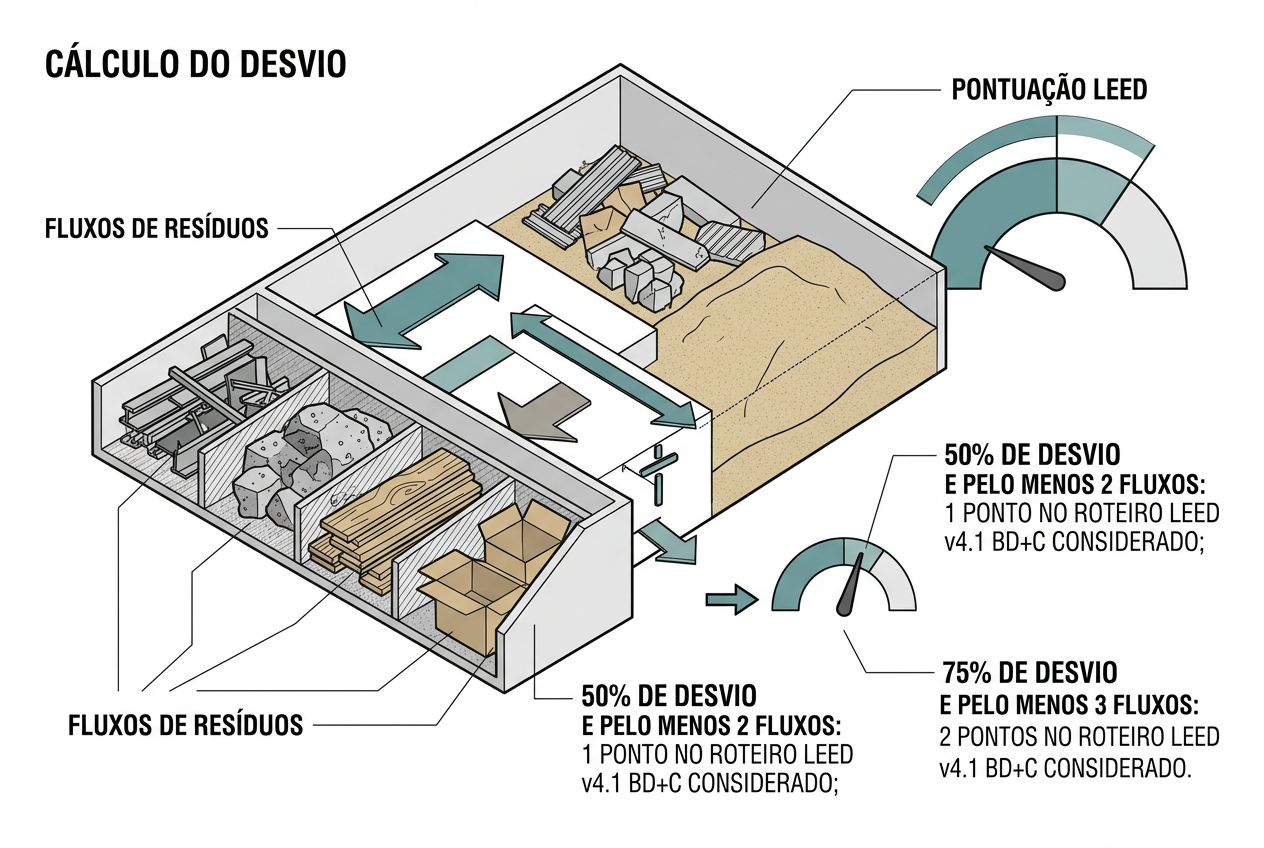

Passo 5 — Calcular o desvio e comprovar as metas de 50% e 75%
Desvio de aterro (parcela dos resíduos elegíveis encaminhada para rotas aceitas de reúso, reciclagem ou recuperação, em vez de disposição final) é calculado pela quantidade desviada dividida pela quantidade total elegível gerada, multiplicada por 100. Em uma base normalizada de 100 unidades elegíveis, 75 unidades comprovadamente desviadas resultam em 75% de desvio: 75 ÷ 100 × 100 = 75%. O denominador precisa incluir tanto o material desviado quanto o encaminhado à disposição final. Excluir cargas destinadas a aterro para melhorar artificialmente o percentual é um erro comum e torna o relatório incompatível com os registros de saída da obra.

No roteiro considerado do LEED v4.1 BD+C (família LEED voltada ao projeto e à construção de edifícios), 50% de desvio e pelo menos dois fluxos podem corresponder a um ponto; 75% e pelo menos três fluxos podem corresponder a dois pontos. Esses patamares devem ser confirmados nos adendos e na versão efetivamente registrada para o projeto. Fluxo de material (categoria de resíduo separada e acompanhada como rota própria para fins de comprovação) exige segregação e rastreabilidade. Madeira e metal colocados no mesmo recipiente, sem triagem documentada no destino, não devem ser declarados automaticamente como dois fluxos independentes.
Solo escavado, resíduos de limpeza do terreno, materiais perigosos e usos não elegíveis devem permanecer em controles separados, conforme as regras aplicáveis ao sistema de avaliação. Por exemplo, incorporar solo retirado ao cálculo sem confirmar sua elegibilidade pode elevar o percentual aparente e comprometer toda a memória de cálculo. A equipe deve comparar periodicamente a meta, o resultado acumulado e a projeção até o encerramento da obra, usando apenas cargas conciliadas. Se um fluxo previsto perder o receptor ou apresentar contaminação, a projeção precisa ser atualizada imediatamente, permitindo corrigir segregação, contratação e frequência de coleta antes que o desempenho se torne irrecuperável.
Fechamento — Auditar os dados antes de enviar a documentação
A auditoria final começa pela confirmação da versão da certificação LEED adotada, das metas declaradas e do período efetivamente coberto pelos registros. Compare o plano inicial com a tabela consolidada para localizar materiais sem resultado, destinos substituídos e serviços executados fora do intervalo analisado. Em uma obra que trocou a unidade receptora durante a demolição, por exemplo, os comprovantes anteriores e posteriores à mudança precisam permanecer vinculados às respectivas cargas. O erro comum é apresentar apenas o cenário final, criando divergência entre o plano de gerenciamento de resíduos, os contratos, os controles do canteiro e a documentação submetida.

Revise somas, cargas canceladas, documentos duplicados e diferenças entre volumes estimados e massas efetivamente pesadas. Conversão de unidades (transformação documentada entre massa, volume ou outra unidade de medição) só deve ser usada com critério identificável, fonte registrada e aplicação uniforme por material. Em uma base normalizada de 100 unidades elegíveis, 50 desviadas correspondem a 50% (50 ÷ 100 × 100), enquanto 75 desviadas correspondem a 75% (75 ÷ 100 × 100). Misturar massa e volume sem conversão verificável ou manter uma carga cancelada na planilha altera tanto o total gerado quanto o resultado de desvio.
Separe os materiais excluídos antes de fechar o denominador (quantidade total elegível usada como base para calcular a porcentagem de desvio). Solo e resíduos de terraplenagem devem aparecer em quadro próprio, sem serem incorporados automaticamente ao cálculo submetido. Por exemplo, a movimentação de terra registrada nos controles ambientais da obra pode permanecer documentada para fins legais e operacionais, mas não deve inflar a quantidade total de resíduos da construção considerada na pontuação. Também identifique o rejeito (parcela sem alternativa viável de recuperação após os processos de triagem e tratamento). O erro frequente é omitir exclusões, impedindo que o auditor reconstrua a base numérica.
Prepare uma tabela-resumo por material e destino, indicando quantidade gerada, quantidade desviada, quantidade descartada, unidade de medição, comprovante associado e metodologia de cálculo. Anexe os registros na mesma ordem da tabela e redija uma narrativa técnica curta sobre mudanças de rota, contaminações, rejeitos e medidas corretivas. Se uma caçamba de recicláveis foi recusada por mistura com resíduos incompatíveis, por exemplo, registre a ocorrência, o destino efetivo, a correção da sinalização e o reflexo no cálculo. Antes do envio, confira se cada linha pode ser rastreada até documentos legíveis e se nenhuma justificativa contradiz os dados consolidados.
Perguntas frequentes
Quais materiais podem contar para o crédito de gestão de resíduos?
Podem contar resíduos elegíveis de construção e demolição encaminhados a rotas aceitas, como reúso e reciclagem, desde que quantificados e rastreáveis. A elegibilidade deve ser verificada na versão e nos adendos do sistema adotado pelo projeto.
Como comprovar a destinação final para a auditoria LEED?
Cada carga deve ser vinculada a documentos de transporte, pesagem, recebimento e tratamento ou destino final. Uma declaração isolada de coleta não demonstra toda a cadeia de custódia.
Qual é a porcentagem mínima de desvio de aterro?
No roteiro de LEED v4.1 BD+C considerado, o primeiro patamar de pontuação combina 50% de desvio com pelo menos dois fluxos de materiais. O patamar seguinte combina 75% com pelo menos três fluxos, mas a equipe deve confirmar os adendos e o scorecard registrados para o projeto.
Solo escavado e resíduos de terraplenagem contam na pontuação?
Em regra, solo escavado e resíduos de limpeza ou terraplenagem não entram no cálculo do crédito de resíduos de construção e demolição. Eles devem ser contabilizados separadamente e geridos conforme a legislação e as condições locais.
É obrigatório usar um software para monitorar os resíduos?
Não necessariamente. Uma planilha controlada pode atender ao processo se mantiver dados consistentes, anexos, histórico de alterações e responsáveis definidos; a ferramenta não substitui os comprovantes emitidos pela cadeia de transporte e destinação.
